オフィス改修工事 day10

《天井仕上げ材貼り工事+クロス貼り工事》
いつの間にか埋込用空調機の吊込、軽量下地工事もすっかり終わってる状態で、予定工期よりも3日早いスピード。

ちょっとタイト気味の工程でしたが、お引渡しの月末まで大分時間的余裕が取れました。

各業者間の調整を上手くとれた、《現場管理》小林のおかげでしょうか。

私は、お引渡し直前の「ドタバタ感」があまり好きではないので、今回の現場のようにスムーズに進行してると安心しますね。

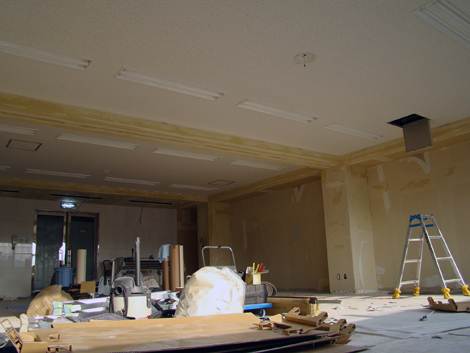

【2重天井】
プラスターボード9.5mm(PB)+ソラトーン12mmの不燃仕様。

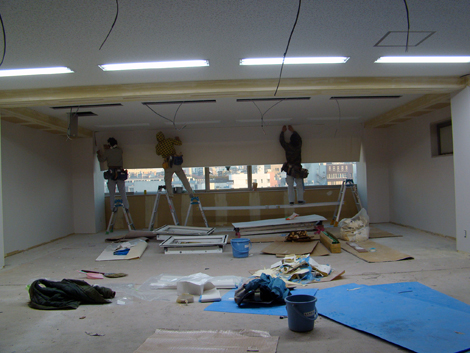

新規に取付けた照明器具は三菱電機のYB4242F VPH Cチャン回避形

器具の長手方向にシングル・ダブルバーを流しておけば、軽量下地材を切る事なく天井材の開口だけで取付けられる優れもの。

しかも製品自体の重量も軽いので、ラクラク施工との事でした(石井電気談)

クロス屋さんは、初日パテ打ちまくって、翌日には終了の気配…

こちらも不燃認定品を使用してます。

にほんブログ村 住まいブログ リノベーションへ

Posted on February 22, 2010 at 10:31 AM by replay ・ Permalink

コメント

You must be logged in to post a comment.
